14 tháng 11, 2026

Văn phòng QLĐB I.2 và tuần đường Công ty TNHH XDTH Minh Đức thực hiện tuần kiểm RRMS trên đoạn Km244+155 – Km262+410 cao tốc Nội Bài – Lào Cai

 Thực hiện nhiệm vụ quản lý, bảo trì tuyến cao tốc Nội Bài – Lào Cai, ngày 14/11/2026, tuần kiểm Văn phòng Quản lý đường bộ I.2 cùng lực lượng tuần đường Công ty TNHH XDTH Minh Đức thực hiện công tác tuần kiểm trên ứng dụng RRMS tại hiện trường đoạn tuyến Kim Thành – Lào Cai, từ Km244+155 đến Km262+410.

Ca tuần kiểm bắt đầu từ 09h12. Tại mỗi vị trí kiểm tra, lực lượng tuần kiểm thực hiện check-in trực tiếp trên ứng dụng RRMS, ghi nhận lý trình, thời điểm, tọa độ và hình ảnh hiện trường. Một số nội dung kiểm tra chính:





1. Km249+423 (09h24): Kiểm tra thiết bị hầm đường bộ – kiểm tra tình trạng cửa hầm và tủ điện, thiết bị phục vụ vận hành hầm.



2. Km259+700 (09h39): Kiểm tra công tác cắt cỏ – ghi nhận công nhân đang thực hiện cắt cỏ dọc tuyến, có bố trí cọc tiêu cảnh báo phía sau vị trí thi công.



3. Km262+353 (09h46): Kiểm tra công tác trực chốt cuối tuyến Lào Cai – Kim Thành.



4. Km261+160 (09h51): Kiểm tra công tác khắc phục hậu quả bão lũ – đơn vị bố trí máy xúc dọn đất đá trên mặt đường, lề đường.



Việc tuần kiểm, ghi nhận hiện trường trên ứng dụng RRMS giúp theo dõi, giám sát công tác quản lý, bảo trì trên tuyến được kịp thời, minh bạch; qua đó sớm phát hiện, xử lý các tồn tại, góp phần đảm bảo an toàn giao thông trên tuyến cao tốc Nội Bài – Lào Cai.

12 tháng 11, 2026

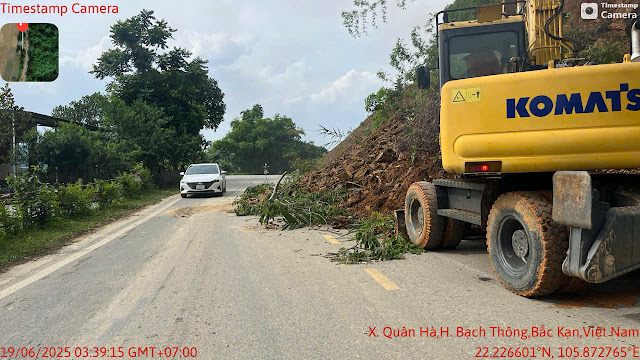

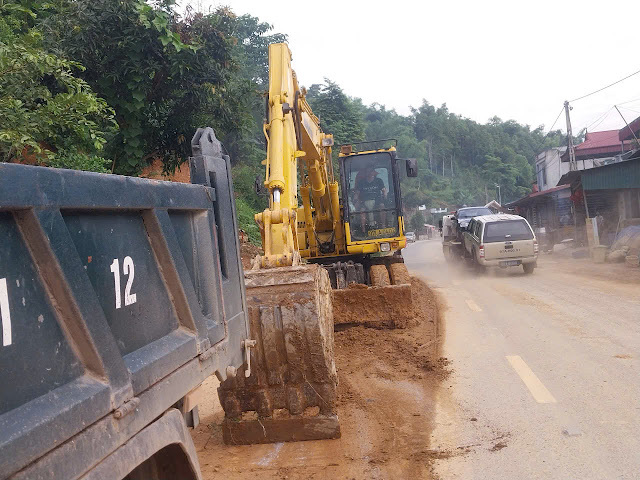

Một số hình ảnh Công ty CP Phát triển XD và TM số 909 thực hiện công tác QL, BDTX hót đất trôi tràn lòng rãnh dọc, sửa chữa thay thế hộ lan tôn sóng trên tuyến.

Văn phòng QLĐB I.2 phối hợp kiểm tra hiện trường khắc phục mặt đường hư hỏng và hoàn thiện hệ thống ATGT đoạn Km123+080 - Km190+420 (Gói thầu XL1-NBLC) cao tốc Nội Bài - Lào Cai

Thực hiện chỉ đạo của Cục Đường bộ Việt Nam tại Văn bản số 7268/CĐBVN-QLBT ngày 27/10/2026 và đề nghị của Cục Cảnh sát giao thông tại Văn bản số 7029/CSGT-P6(Đ1) ngày 21/10/2026 về việc khắc phục tình trạng mặt đường hư hỏng và hoàn thiện hệ thống ATGT trên tuyến cao tốc Nội Bài - Lào Cai, ngày 11/11/2026, Văn phòng Quản lý đường bộ I.2 (Đội QLĐB I.2-1) chủ trì, phối hợp với Đội CSGT ĐBCT số 1/P6-C08, Ban Quản lý dự án các đường cao tốc phía Bắc (NEPMU), Liên danh nhà thầu Gói thầu XL1-NBLC và Tư vấn giám sát kiểm tra hiện trường đoạn Km123+080 - Km190+420 (Gói thầu XL1-NBLC) thuộc Dự án xây dựng mở rộng đoạn Yên Bái - Lào Cai.

Kết quả kiểm tra:

- Tình trạng hằn lún vệt bánh xe tại đoạn Km151+650 - Km151+850 (xã Mậu A) và Km162+800 - Km163+000 (xã Đông Cuông), tỉnh Lào Cai: mặt đường đã được nhà thầu khắc phục.

- Các nhà thầu cơ bản tuân thủ Giấy phép thi công và Biện pháp bảo đảm ATGT được phê duyệt; tuy nhiên cần bổ sung biển chỉ dẫn, đèn chiếu sáng, đèn cảnh báo tại các điểm tách, nhập làn và đầu vị trí thi công chuyển làn; vệ sinh mặt cầu bị bẩn, đọng đất cát; phát quang cây cỏ che khuất biển báo; vuốt nối êm thuận mặt đường tại các điểm nhập làn.

Đoàn kiểm tra thống nhất yêu cầu:

- Các nhà thầu Gói thầu XL1-NBLC khắc phục các tồn tại đã chỉ ra, hoàn thành trước ngày 17/11/2026; thực hiện nghiêm các biện pháp bảo đảm ATGT theo Giấy phép thi công; bố trí người điều tiết giao thông tại các điểm ra vào, điểm mù.

- Ban QLDA các đường cao tốc phía Bắc (NEPMU) chỉ đạo, đôn đốc nhà thầu thực hiện và báo cáo kết quả khắc phục bằng văn bản về Văn phòng QLĐB I.2 trước ngày 17/11/2026.

- Văn phòng QLĐB I.2 tiếp tục kiểm tra, đôn đốc; trường hợp nhà thầu không thực hiện đúng nội dung biên bản và biện pháp tổ chức thi công đã được phê duyệt sẽ lập biên bản, xử phạt vi phạm hành chính theo Nghị định số 336/2025/NĐ-CP ngày 22/12/2025 của Chính phủ.

Một số hình ảnh tại buổi kiểm tra:

















6 tháng 11, 2026

 Nội dung:

 Một số hình ảnh Công ty Cổ phần 244 thực hiện công tác bổ sung, thay thế tấm đan nắp rãnh bị gẫy, hư hỏng, nạo vét rãnh dọc, cắt cỏ, vệ sinh mặt đường  .v.v. trong công tác BDTX trên tuyến đường HCM (đoạn đi trùng QL.3)

















Một số hình ảnh Công ty cổ phần Đường bộ 232 đang khẩn trương hoàn thành công trình KHLB tại Km115+000 trên tuyến đường HCM đi trùng QL.2C, tỉnh Tuyên Quang








4 tháng 11, 2026

Kiểm tra, xử lý các vị trí mất an toàn giao thông trên cao tốc Nội Bài – Lào Cai

Ngày 03/11/2026, Văn phòng Quản lý đường bộ I.2 phối hợp với Đội CSGT đường bộ cao tốc số 1 (Cục Cảnh sát giao thông) kiểm tra hiện trường hai đoạn trên cao tốc Nội Bài – Lào Cai: Km190+420 – Km244+155 (đang thi công mở rộng) và Km244+155 – Km262+410 (do Công ty TNHH XDTH Minh Đức quản lý, bảo trì). Đoàn rà soát từng vị trí mặt đường hư hỏng và nguy cơ mất an toàn giao thông, rồi yêu cầu các đơn vị khắc phục.

Đợt kiểm tra thực hiện chỉ đạo của Cục Đường bộ Việt Nam tại Văn bản số 7268/CĐBVN-QLBT ngày 27/10/2026. Văn bản này yêu cầu xử lý các tồn tại mà Cục Cảnh sát giao thông nêu tại Văn bản số 7029/CSGT-P6(Đ1) ngày 21/10/2026. Đoàn công tác của Văn phòng QLĐB I.2 do ông Nguyễn Mạnh Hùng, Phó trưởng Văn phòng, làm trưởng đoàn. Phía Đội CSGT ĐBCT số 1/P6-C08 có Thiếu tá Đinh Vạn Sơn, Phó đội trưởng.

Đoạn Km244+155 – Km262+410: theo dõi chặt các điểm sạt trượt ta luy

Buổi sáng, đoàn làm việc với Công ty TNHH XDTH Minh Đức, đơn vị quản lý, bảo trì đoạn tuyến qua phường Cam Đường, tỉnh Lào Cai.

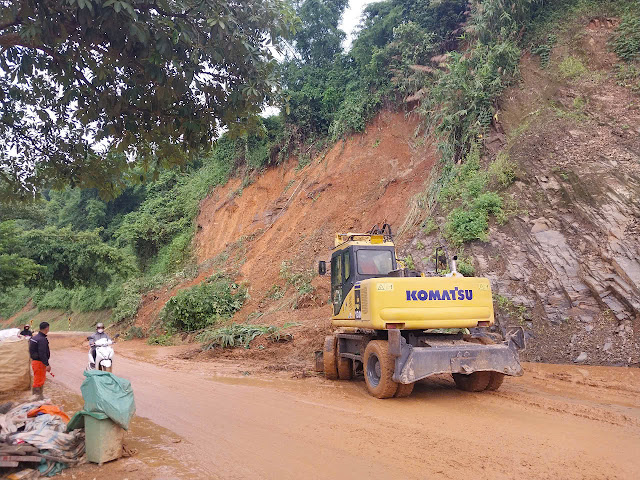

Đoàn công tác kiểm tra vị trí ta luy dương có nguy cơ sạt trượt trên đoạn Km249 – Km251.

Đoạn Km249+200 – Km251+000 còn 03 vị trí ta luy dương có nguy cơ sạt trượt. Vị trí Km249+200 – Km249+400 đang được thi công theo dự án sửa chữa đột xuất xử lý sạt trượt mái ta luy. Tại cầu Nam Cường (Km251+031, đơn nguyên phải tuyến), mặt đường hai đầu cầu đã được thảm lại êm thuận. Mặt cầu vẫn còn vết nứt ngang do ảnh hưởng của bão số 3 (Yagi) năm 2024 và đang được sửa chữa từ tháng 10/2026.


Đoàn công tác và đơn vị bảo trì trao đổi phương án xử lý mái ta luy tại hiện trường.

Công ty Minh Đức cho biết thêm, tại Km249+500 và Km249+800 (bên trái tuyến theo hướng Lào Cai – Nội Bài), đất đá rơi xuống mặt đường đã được hót dọn. Tuy nhiên, lớp phun gia cố trên một số mái ta luy đã nứt vỡ, phồng dộp, tiềm ẩn nguy cơ sạt trượt. Đơn vị đề nghị sớm đầu tư gia cố để ổn định mái dốc.


Các bên làm việc, thống nhất nội dung biên bản tại Công ty TNHH XDTH Minh Đức.

Đoàn kết luận như sau:

  • Hai công trình sửa chữa cầu Nam Cường và xử lý sạt trượt ta luy đã được Cục Đường bộ Việt Nam phê duyệt, cần đẩy nhanh tiến độ.
  • Trong thời gian chưa sửa chữa xong, đơn vị bảo trì phải bố trí đầy đủ biển cảnh báo, biển hạn chế tốc độ và rào chắn, đồng thời trực, theo dõi các điểm có nguy cơ sạt lở khi mưa lớn.



Làm việc với Công ty TNHH XDTH Minh Đức về công tác quản lý, bảo trì đoạn Km244+155 – Km262+410.

Đoạn Km190+420 – Km244+155: hai điểm hằn lún phải xử lý xong trước ngày 10/11

Buổi chiều, đoàn kiểm tra gói thầu XL2-NBLC thuộc Dự án xây dựng mở rộng đoạn Yên Bái – Lào Cai. Cùng đi có đại diện Ban Quản lý dự án các đường cao tốc phía Bắc (NEPMU), Công ty VECS và liên danh nhà thầu do Tổng công ty 319 – Bộ Quốc phòng đứng đầu.


Đoàn công tác kiểm tra hiện trường gói thầu XL2-NBLC.

Đoàn kiểm tra 05 vị trí hằn lún vệt bánh xe mà Cục CSGT đã nêu:

  • Đang khắc phục: 03 vị trí tại xã Bảo Hà (Km197+550 – Km198+130, Km201+900, Km208+400).
  • Chưa khắc phục: 02 vị trí theo hướng Lào Cai – Nội Bài là Km230+050 (xã Bảo Thắng) và Km234+300 – Km235 (xã Gia Phú).



Đoàn kiểm tra tình trạng mặt đường và biện pháp bảo đảm an toàn giao thông tại các vị trí thi công.

Tại 10 vị trí chuyển làn, từ Km200+450 đến Km226+900, đoàn ghi nhận nhiều tồn tại về an toàn giao thông. Các vị trí này còn thiếu chiếu sáng, thiếu biển hạn chế tốc độ, biển "đi chậm", biển "đường hẹp", và thiếu tiêu chỉ hướng tại điểm nhập làn, ra làn. Riêng các vị trí Km214+900 và Km226+900 cần rà soát lại độ vuốt nối để xe phân luồng đi qua êm thuận.


Lực lượng CSGT chỉ ra các vị trí cần bổ sung biển báo, chiếu sáng tại điểm chuyển làn.

Đoàn yêu cầu các nhà thầu:

  • Xử lý dứt điểm 02 vị trí hằn lún còn lại, hoàn thành trước ngày 10/11/2026.
  • Bổ sung ngay hệ thống chiếu sáng, biển báo, cọc tiêu, dây phản quang và đèn cảnh báo ban đêm tại các điểm chuyển làn.
  • Bố trí người hướng dẫn, điều tiết giao thông 24/24 giờ, nhất là tại vị trí xe, máy thi công ra vào công trường.
  • Báo cáo kết quả khắc phục bằng văn bản về Ban QLDA trước ngày 10/11/2026, đồng thời gửi Văn phòng QLĐB I.2.



Các bên trao đổi, thống nhất biện pháp khắc phục tồn tại trên đoạn Km190+420 – Km244+155.

Kiên quyết xử lý nếu không chấp hành

Tại cả hai buổi làm việc, Văn phòng QLĐB I.2 nhấn mạnh: đơn vị quản lý, bảo trì và nhà thầu thi công phải chịu trách nhiệm bảo đảm an toàn giao thông trong phạm vi được giao. Đơn vị nào không thực hiện đúng biên bản và biện pháp tổ chức thi công đã phê duyệt sẽ bị lập biên bản, xử phạt vi phạm hành chính theo Nghị định số 336/2025/NĐ-CP ngày 22/12/2025 của Chính phủ.

Thời gian tới, Văn phòng QLĐB I.2 sẽ tiếp tục phối hợp với lực lượng CSGT kiểm tra, đôn đốc việc khắc phục, góp phần bảo đảm an toàn cho người tham gia giao thông trên tuyến cao tốc Nội Bài – Lào Cai.

Văn phòng QLĐB I.2
